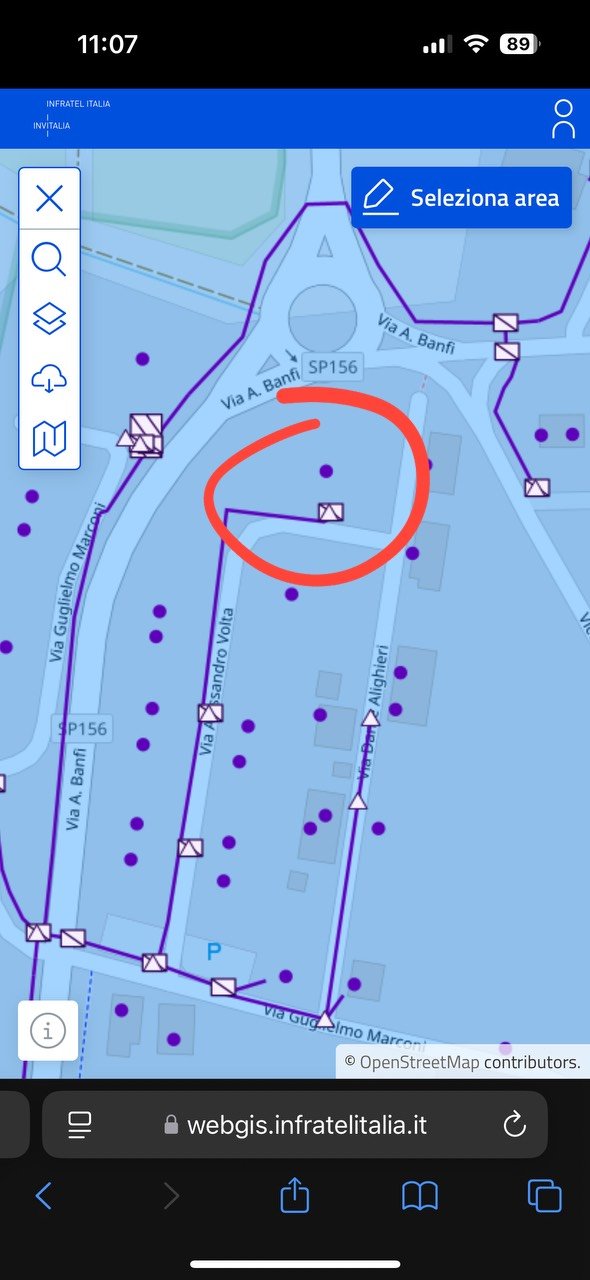

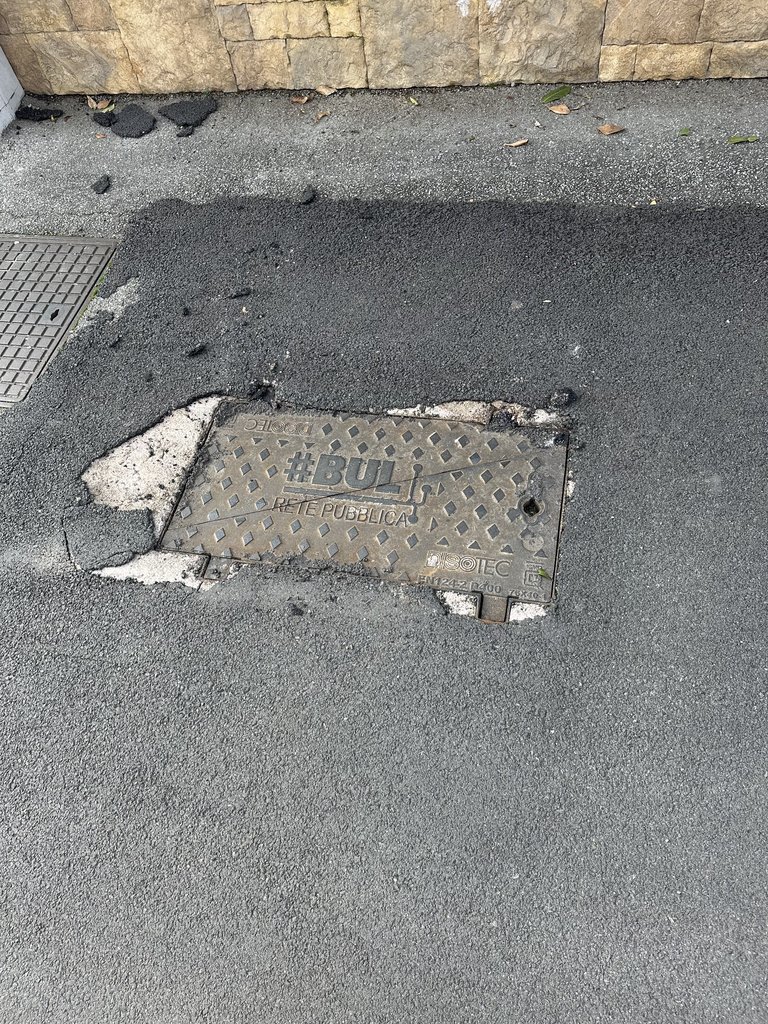

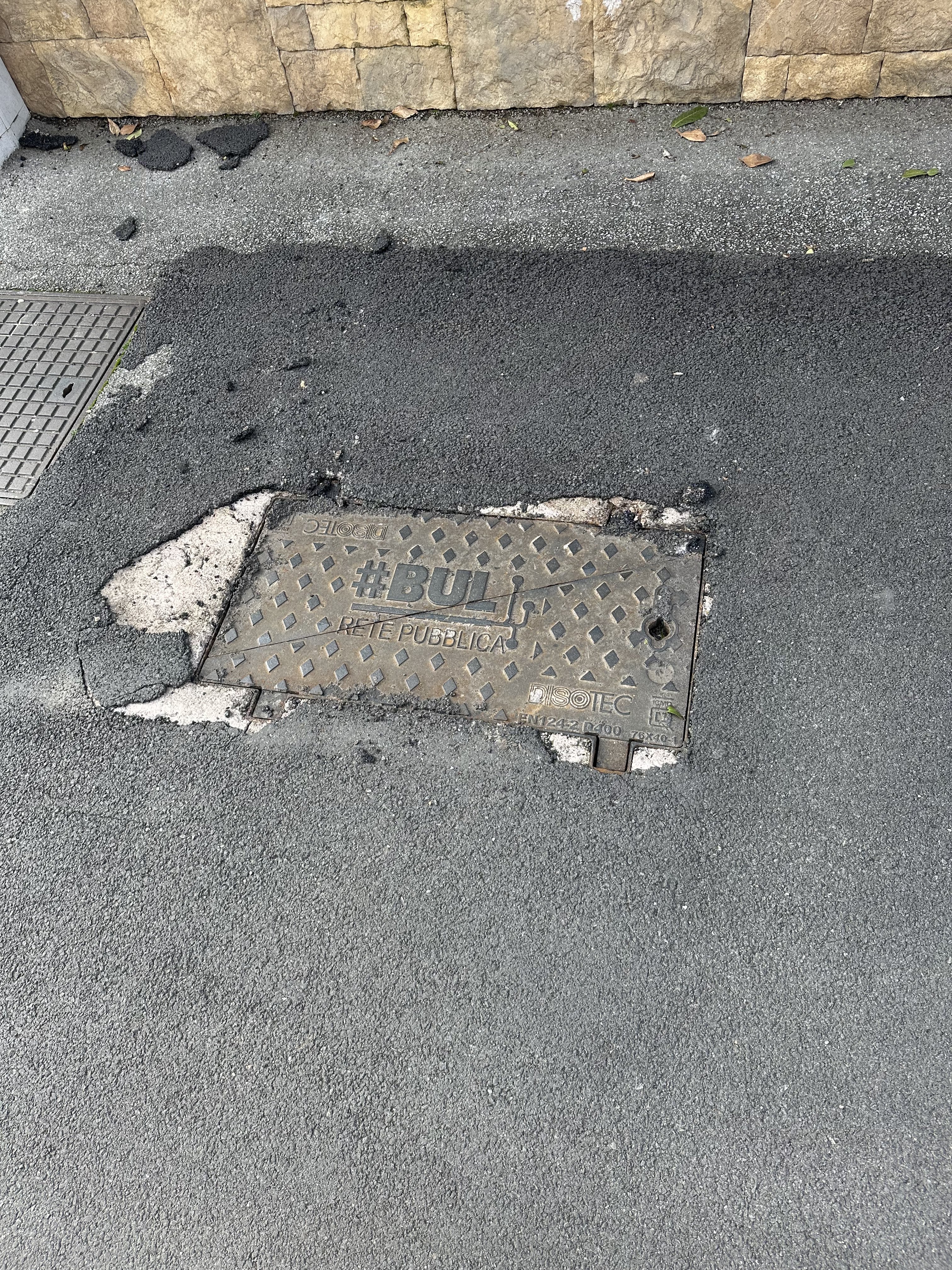

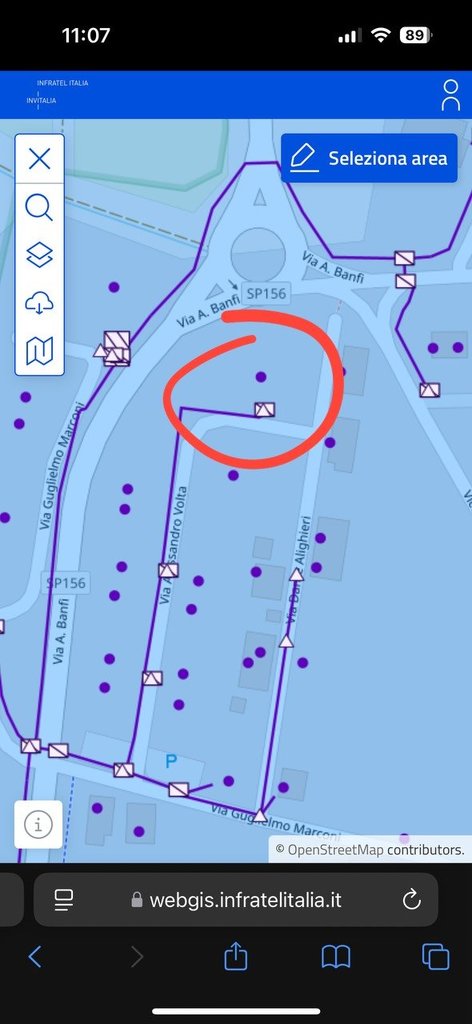

TheMarsican Si WebGis è presente il tracciato ufficiale del progetto e quel pozzetto con ROE doveva essere messo in strada.
Attenzione, però. Webgis non viene aggiornato a cantiere in corso. I tracciati possono essere relativi alle seguenti fasi: Progetto esecutivo approvato (pre-cantiere) o Collaudo effettuato. Nel mezzo di questi due passaggi c'è tutta la fase di cantierizzazione per cui possono risultare varianti di qualsiasi entità.
A parte questa considerazione ed entrando nel merito della situazione dell'utente, esiste un CUIR emesso ad Agosto 2024 ma non c'è nessun as-built nè tantomeno un invito al collaudo, e nonostante l'apertura in vendibilità mi risultano ancora lavori in corso con note impresa a Febbraio di questo anno.
Non conosco lo storico del comune, ma da un anno a questa parte è diventata ormai (cattiva) prassi la commercializzazione mentre è ancora in corso la realizzazione della rete secondaria.
@Mhanu una segnalazione ad Infratel la farei in ogni caso come consigliato da chi mi ha preceduto. Sii più preciso possibile.
